PTC3 khôi phục đường dây 110kV cung cấp điện cho xã Nam Trà My và khu vực lân cận

Sau gần 10 ngày nỗ lực thi công khẩn trương, đường dây 110kV đấu nối cụm thủy điện Nam Trà My vào hệ thống điện Quốc gia đã được đóng điện vận hành an toàn, ổn định, sớm hơn kế hoạch đề ra.

Thành quả này là minh chứng rõ nét cho tinh thần đoàn kết, trách nhiệm và ý chí vượt khó của tập thể cán bộ công nhân viên Công ty Truyền tải điện 3 (PTC3) trong đợt tăng cường hỗ trợ khắc phục sự cố sạt đổ cột điện số 07 do ảnh hưởng của cơn bão số 12 (Fengshen) vừa qua.

Nhóm tăng cường hỗ trợ thi công đường dây 110KV
Nhóm tăng cường hỗ trợ thi công.

Ngay sau khi tiếp nhận thông tin cần hỗ trợ của đơn vị bạn, PTC3 đã khẩn trương điều động 36 cán bộ, công nhân viên thuộc Đội Truyền tải điện Đắk Lắk, có kinh nghiệm, tay nghề cao với tinh thần sẵn sàng lên đường đến hiện trường để phối hợp khắc phục sự cố.

PTC3 nhận nhiệm vụ thi công khôi phục đoạn tuyến từ vị trí 06 đến 07A đến 08A - khu vực bị sạt lở nghiêm trọng do bão, với khối lượng công việc lớn và yêu cầu kỹ thuật cao.

Các hạng mục thi công bao gồm việc đào mười hố thế 5 tấn để neo cột và dây chống sét tại vị trí 07A (thay thế cho vị trí 07 bị đổ sập), dựng mới cột thép KEMA với hệ thống dây neo phức tạp, và chuyển đấu nối một mạch đường dây gồm ba dây dẫn và một dây chống sét từ cột 06A-07A(Kema) với chiều dài hơn 500 mét.

Tiếp tục kéo dây từ cột 07A(Kema) - 08A gần 600 mét bằng dây dẫn mới. Song song đó, Đội cũng phối hợp với các đơn vị liên quan trong công tác tháo hạ, cô lập phần không mang điện, san gạt sạt lở, lắp rào chắn và nghiệm thu kỹ thuật toàn bộ công trình.

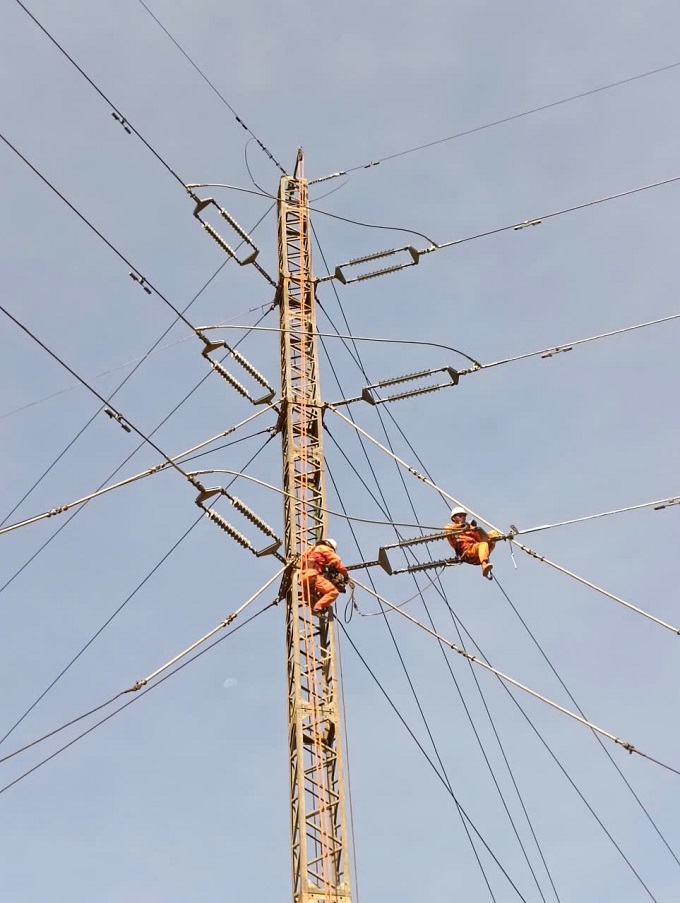

Thi công lắp cách điện, dây dẫn, dây chống sét tại cột KEMA
Thi công lắp cách điện, dây dẫn, dây chống sét tại cột KEMA.

Công tác thi công diễn ra trong điều kiện thời tiết vô cùng bất lợi khi khu vực miền Trung liên tiếp chịu ảnh hưởng của hai cơn bão lớn - bão số 12 (Fengshen) và bão số 13 (Kalmaegi) vừa đổ bộ vào miền Trung ngày 06/11.

Mưa gần như không dứt, gió mạnh từng đợt, địa hình hiểm trở với nhiều điểm sạt lở, trong khi hai khoảng cột vượt suối rộng có dòng nước chảy siết, gây rất nhiều trở ngại cho việc vận chuyển vật tư và đảm bảo an toàn lao động.

Anh Phạm Ngọc Minh - Tổ phó Tổ Quản lý vận hành đường dây Buôn Ma Thuột - trưởng nhóm tăng cường, chia sẻ: “Chúng tôi phải thi công trong điều kiện rất khắc nghiệt, mưa gió liên tục, nhiều đoạn đất đá sạt lở, trơn trượt. Có những điểm đào hố thế gặp đá cứng, anh em phải khoan phá thủ công rất vất vả. Nhưng tất cả đều xác định rõ nhiệm vụ là phải khôi phục nguồn điện sớm nhất cho người dân Nam Trà My, nên ai cũng cố gắng đến cùng.”

Với phương châm “Nhanh – An toàn – Hiệu quả”, tập thể CBCNV tham gia hỗ trợ thi công đã bám trụ công trường ngày đêm, phối hợp nhịp nhàng giữa các nhóm và các đơn vị liên quan, đảm bảo tiến độ và chất lượng từng hạng mục.

Nhờ tinh thần trách nhiệm, tận tâm và sự chỉ đạo sát sao của Lãnh đạo Công ty, toàn bộ công việc đã được hoàn thành vượt tiến độ, bảo đảm an toàn tuyệt đối. Đến 10h30 ngày 11/11/2025, công trình được đóng điện thành công, khôi phục cấp điện cho khu vực Nam Trà My và vùng lân cận, góp phần giúp người dân sớm ổn định cuộc sống sau thiên tai.

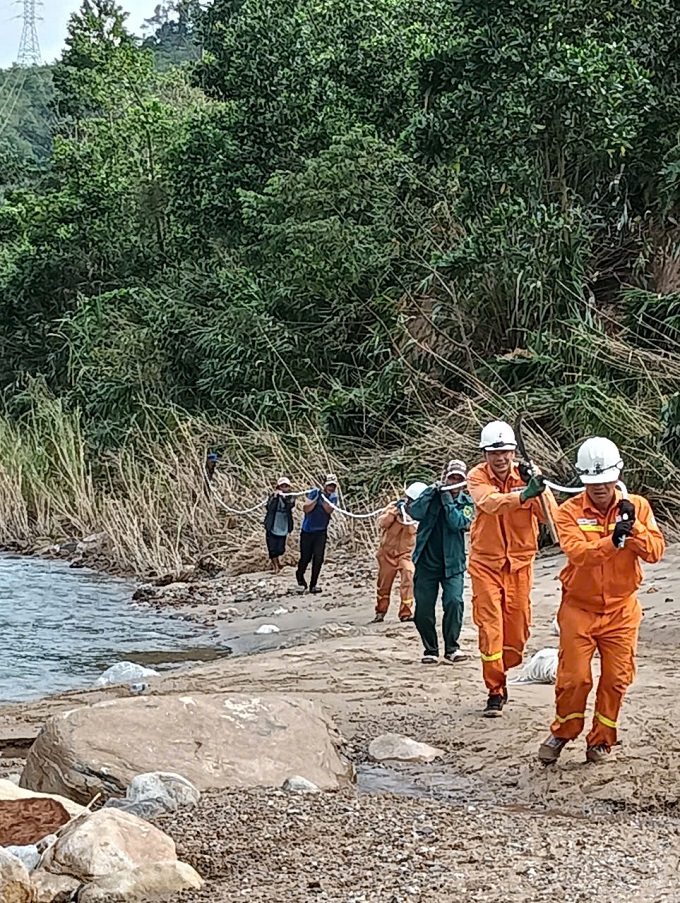

Phối hợp với các đơn vị liên quan  thi công kéo dây
Phối hợp với các đơn vị liên quan thi công kéo dây

Ngay sau khi công trình hoàn thành, UBND xã Nam Trà My đã gửi Thư cảm ơn đến Công ty Truyền tải điện 3 và Đội Truyền tải điện Đắk Lắk, ghi nhận sự hỗ trợ kịp thời, tận tâm và đầy trách nhiệm của đơn vị.

Trong thư, Chủ tịch UBND xã đã bày tỏ lòng biết ơn sâu sắc trước tinh thần không ngại khó khăn, mưa bão nguy hiểm, kịp thời huy động lực lượng, phương tiện và công cụ đến hiện trường thi công, khắc phục sự cố và tạm thông lưới điện. Nhờ đó, việc cung cấp điện cho xã Nam Trà My và các khu vực lân cận đã được khôi phục, giúp bà con nhân dân ổn định cuộc sống sau mưa lũ.

Hoàn thành nhiệm vụ khắc phục sự cố và đóng điện đường dây 110kV Nam Trà My không chỉ khẳng định năng lực kỹ thuật, khả năng ứng phó nhanh của Đội Truyền tải điện Đắk Lắk nói riêng và của PTC3 nói chung, mà còn thể hiện rõ nét văn hóa “Trách nhiệm”, “Tận tâm”, một trong những giá trị cốt lõi trong Văn hóa EVN - EVNNPT.

Dù trong hoàn cảnh khó khăn nào, người lính truyền tải vẫn luôn có mặt ở tuyến đầu, vững vàng trước thử thách, góp phần giữ vững mạch điện quốc gia và lan tỏa những giá trị văn hóa của ngành Truyền tải điện.

Hồng Việt
